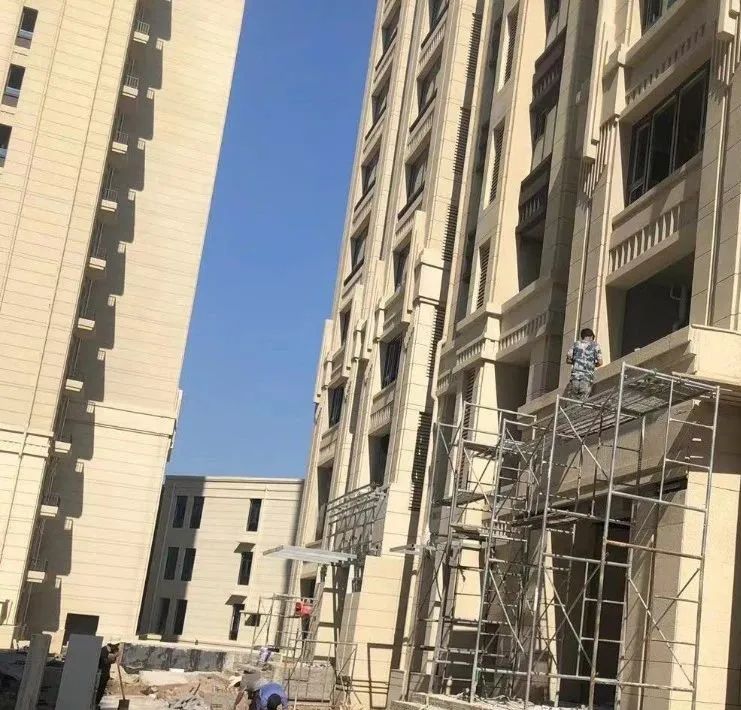

1#底部石材完成80%;室内穿线完成95%;室内弱电穿线完成95%;首层公区装修完成70%;
实景图

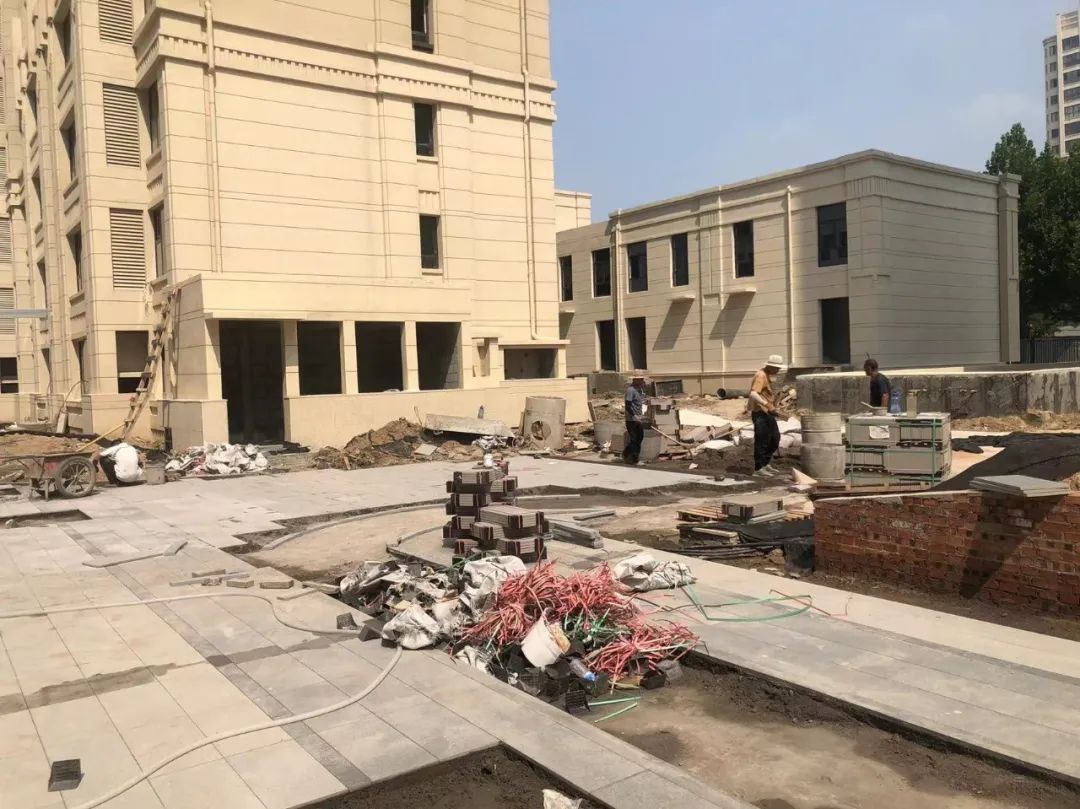

2#踏步及墙砖完成80%;室内穿线完成95%;室内弱电穿线完成95%;防火门安装完成;
实景图

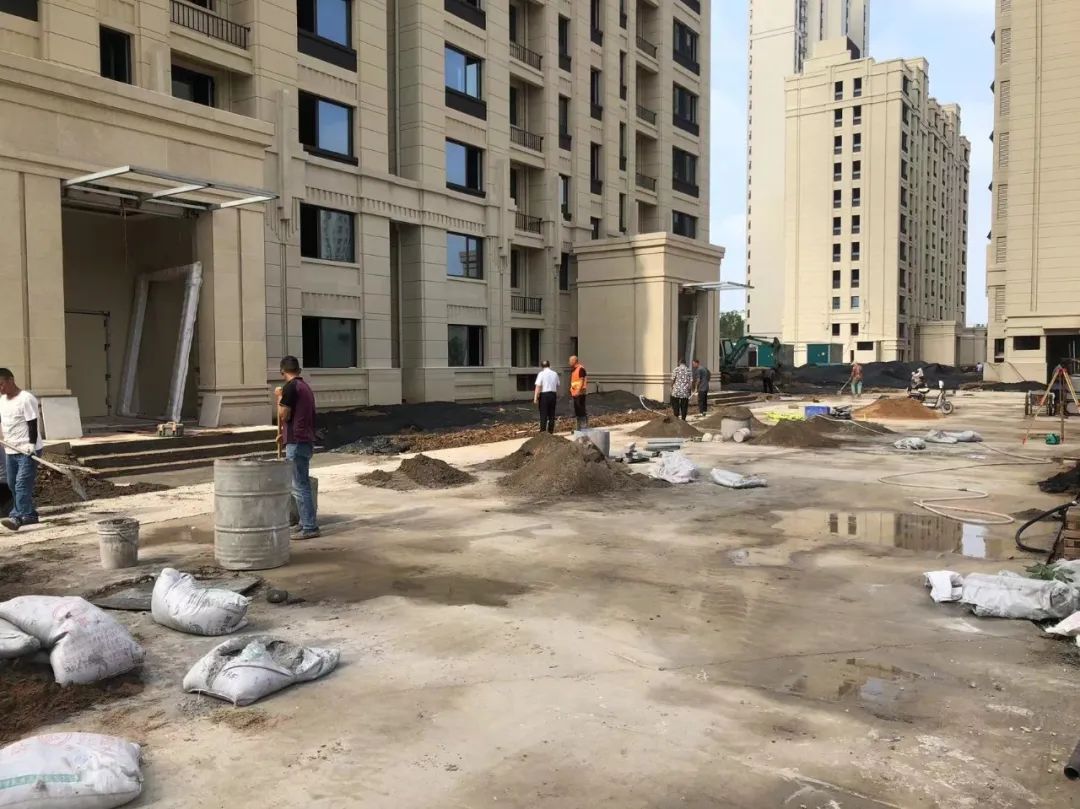

3#室内穿线完成95%;室内弱电穿线完成95%;室内外栏杆、空调百叶安装完成90%;首层公区装修完成70%;
实景图

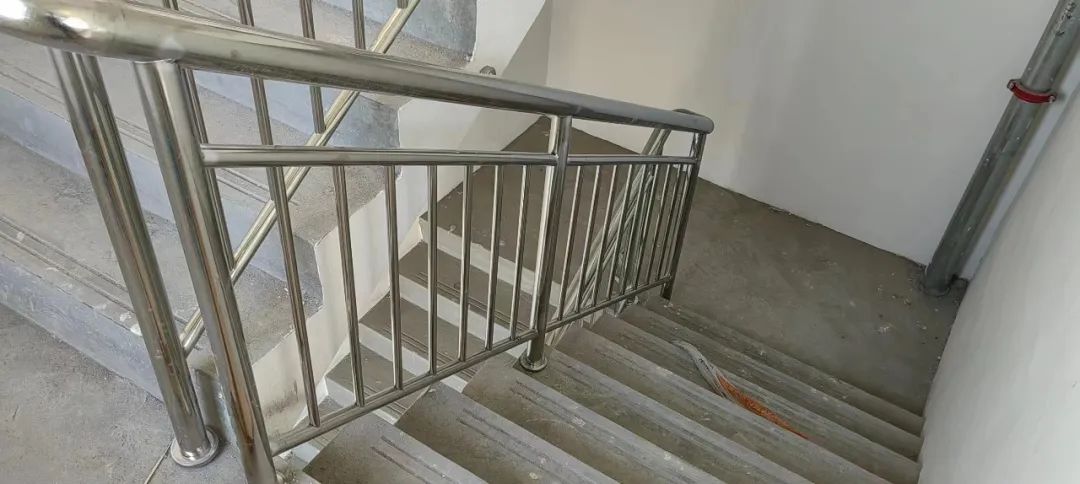

5# 室内穿线完成95%;室内弱电穿线完成95%;防火门安装完成;
实景图

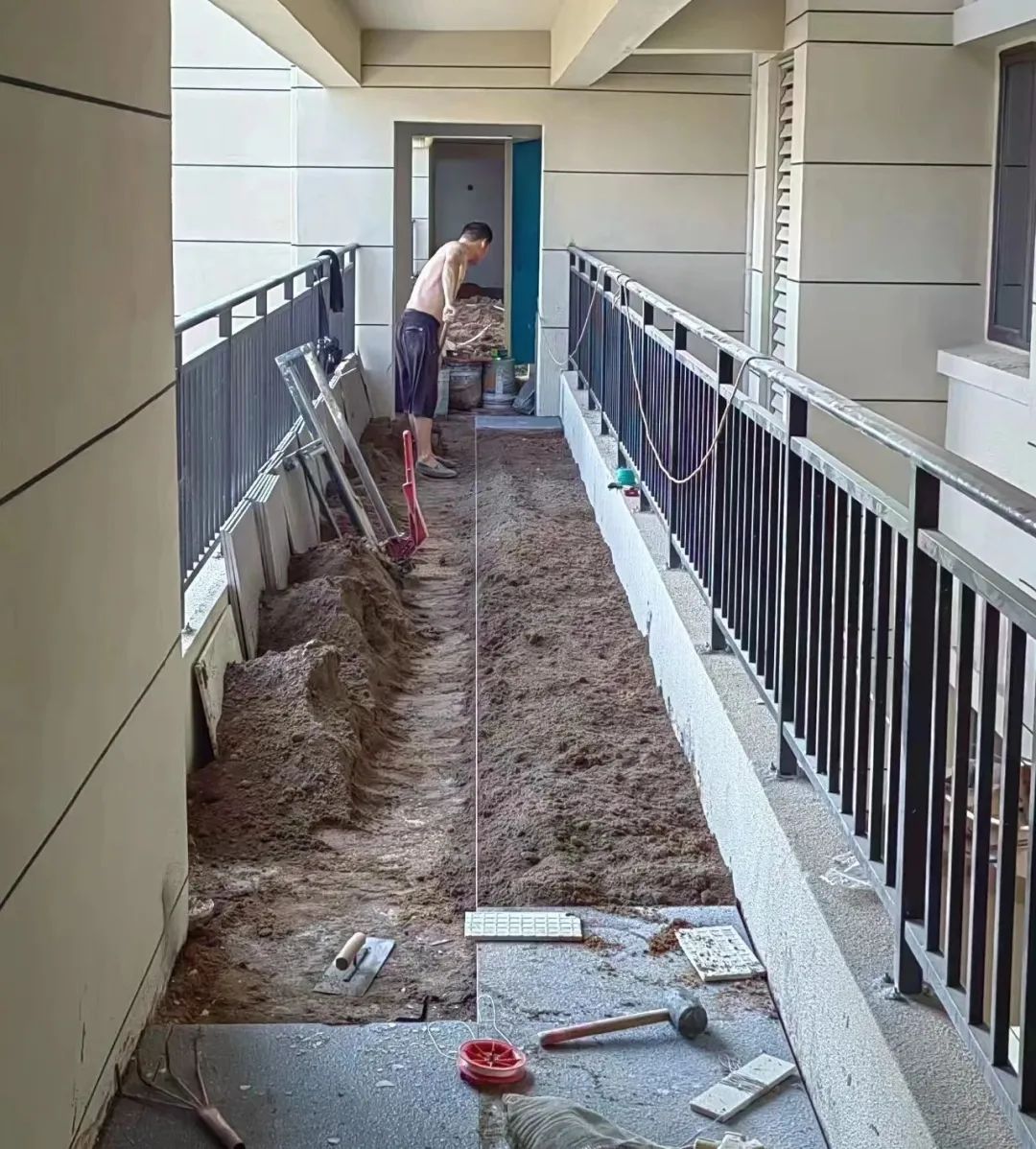

6#室内穿线完成95%;室内弱电穿线完成95%;防火门安装完成;
实景图

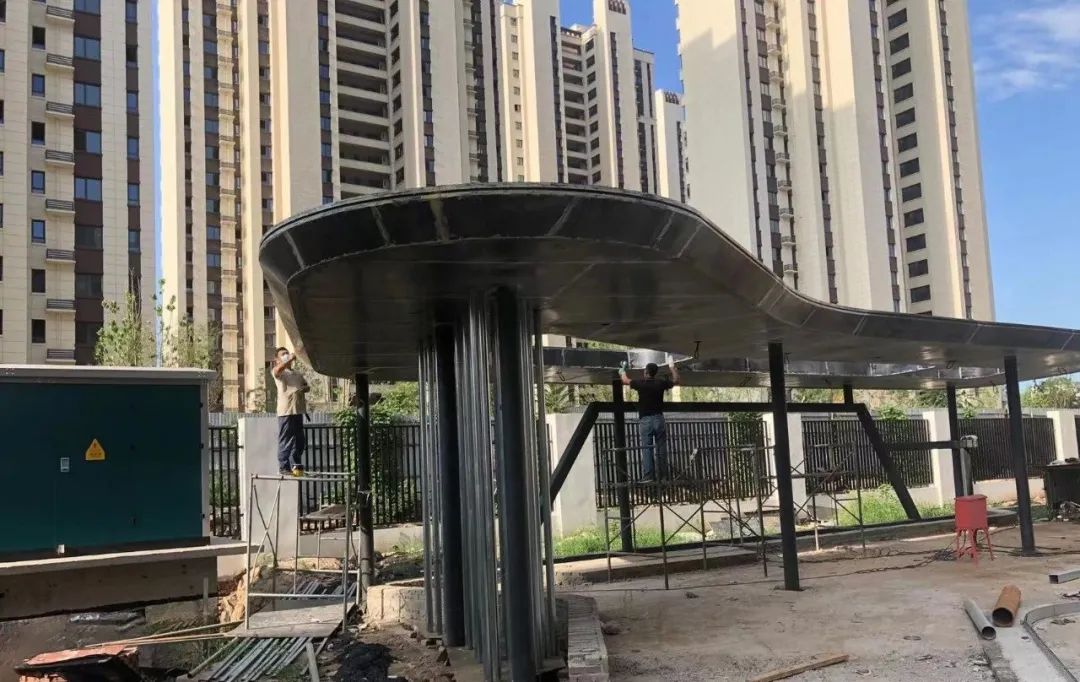

7#室内穿线完成95%;室内弱电穿线完成95%;室内外栏杆、空调百叶安装完成;首层公区装修完成70%;
实景图

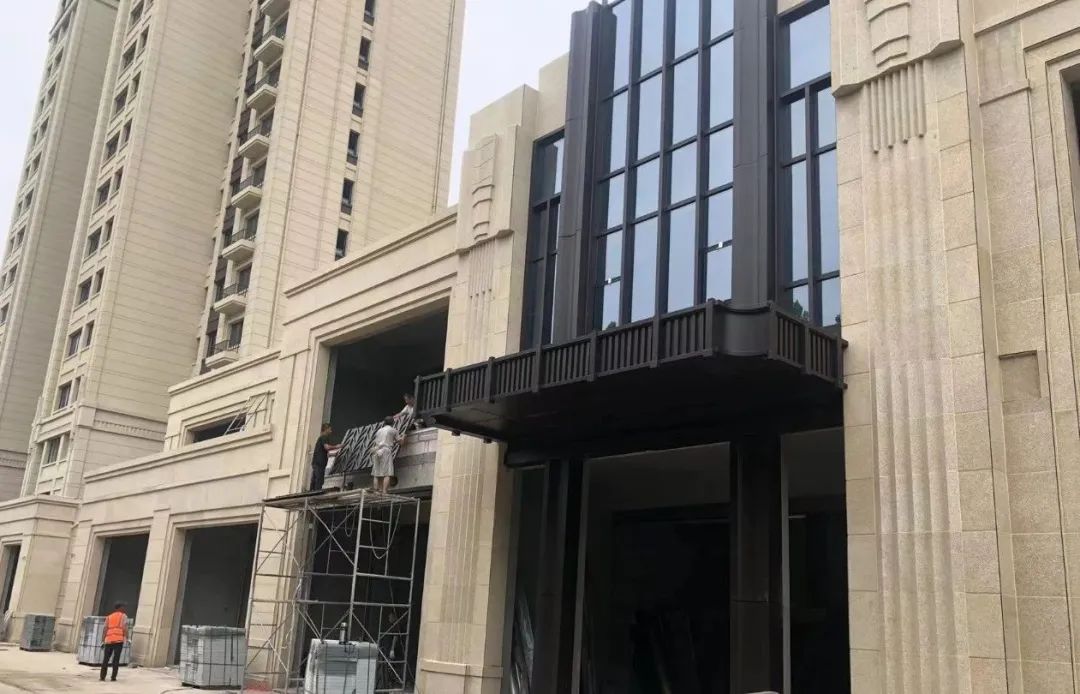

8#踏步及墙砖完成60%;室内穿线完成95%;室内弱电穿线完成95%;电梯门套安装完成;
实景图

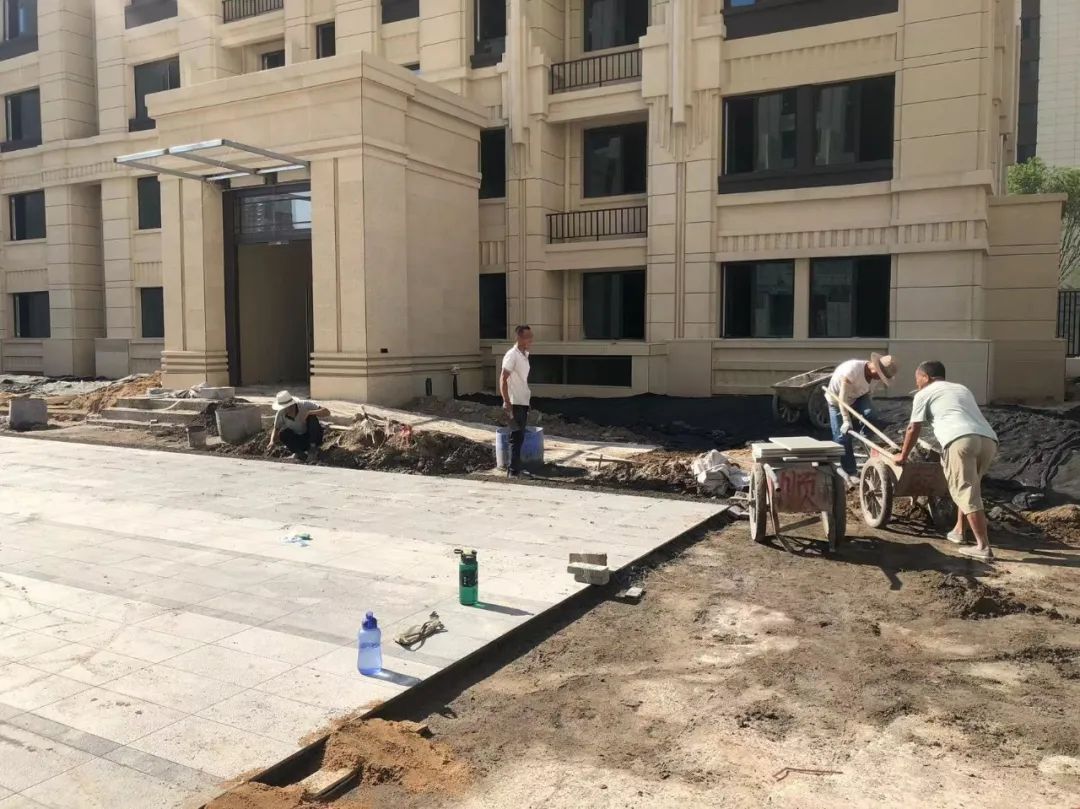

园区热交换站及大门施工二次结构完成;大门钢龙骨完成90%;内墙抹灰准备施工;热力二次网地库内管道安装完成90%;室外散水完成及台阶灰土完成,开始消缺;车库地面打磨;太阳能安装70%;会客厅廊架完成65%,园区及商业北侧铺装完成30%;
实景图
商业楼S2商业楼外墙漆消缺完成90%;S3商业楼外墙漆消缺完成95%;地暖铺设完成;
实景图
