October

秋染尧城,匠心不停

 从蓝图到实景,奎山·锦悦城,

谨呈十月最新工程进度。

截至目前,奎山·锦悦城10栋8-13层纯洋房,项目整体稳步推进。

外立面施工、公区精装、户内安装、地库工程、景观营造多线同步进行,各项工序严格按照节点有序施工,全力兑现交付承诺,家境渐显,美好可期。

JINYUECHENG

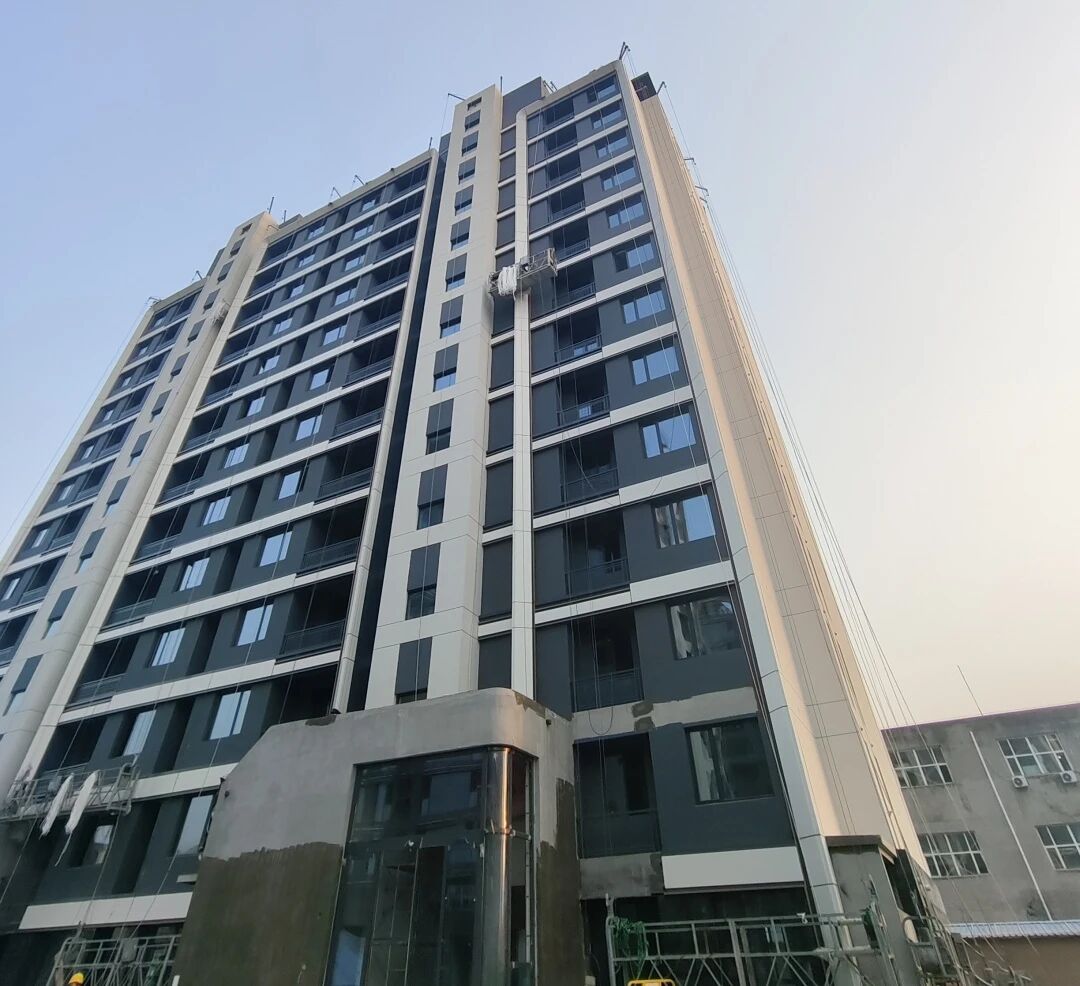

1号楼

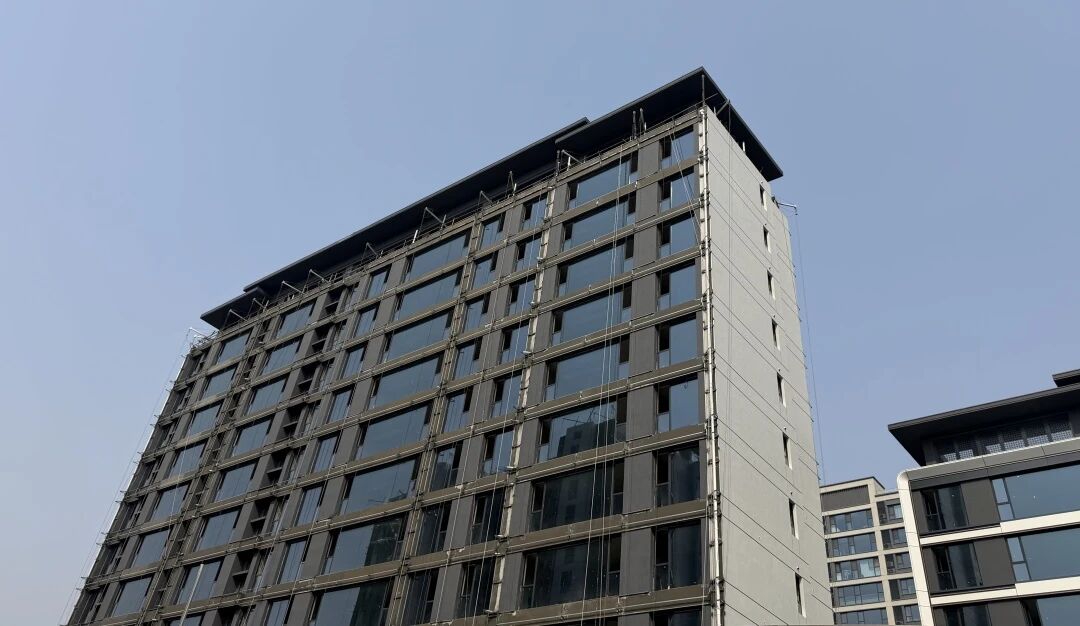

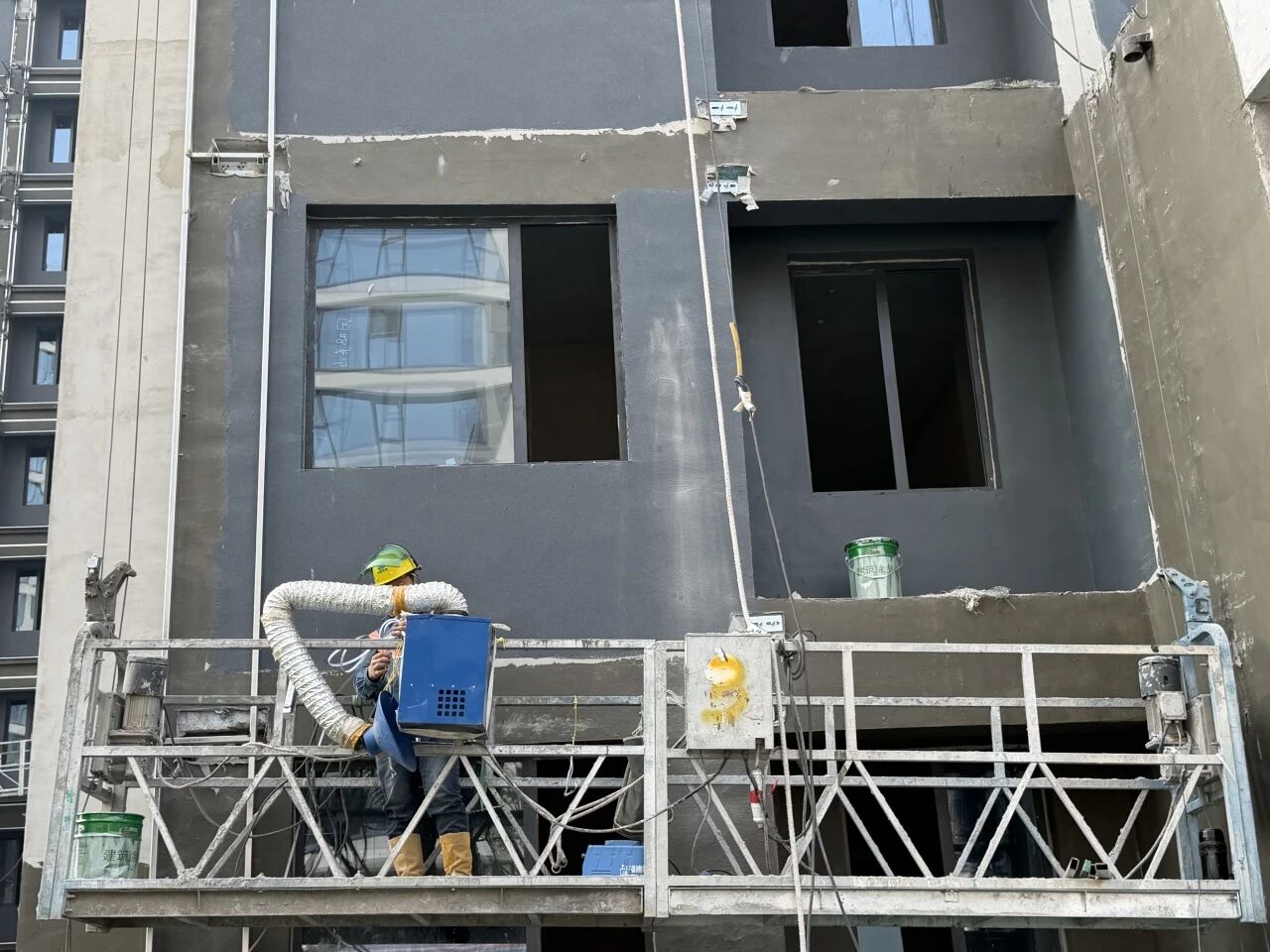

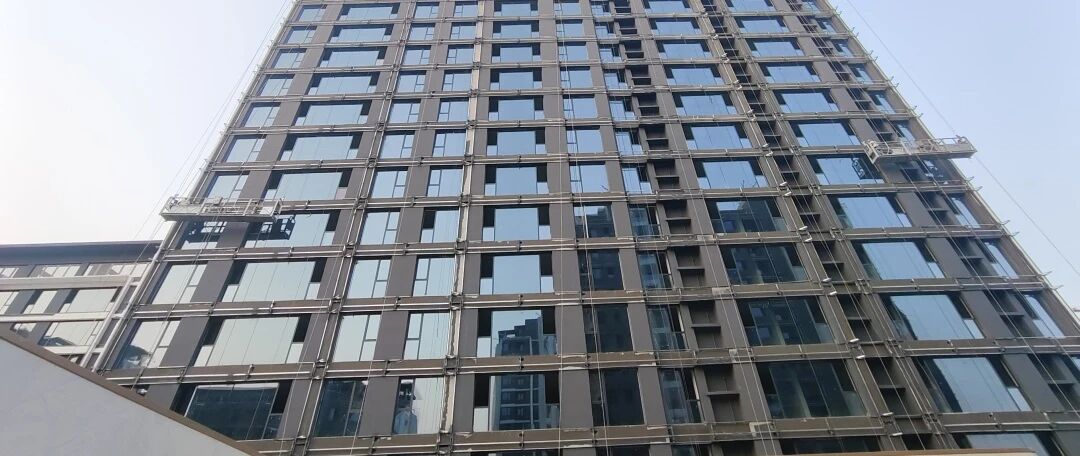

外立面施工收尾

外墙工程:外立面铝板已完成(门厅除外)

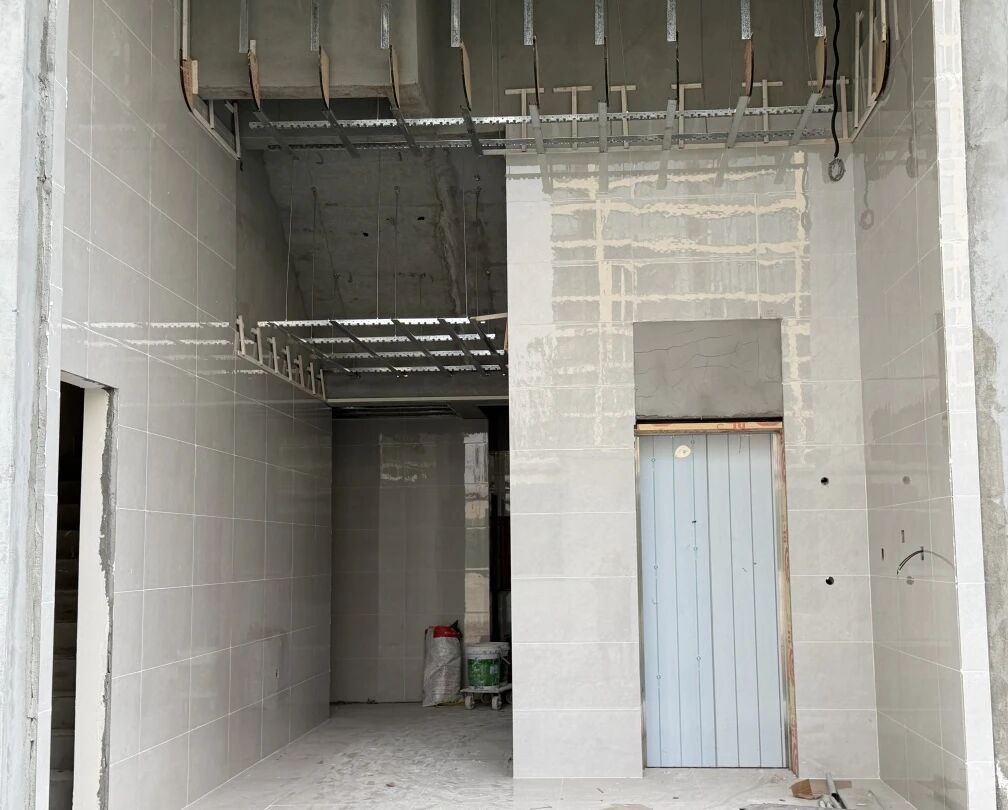

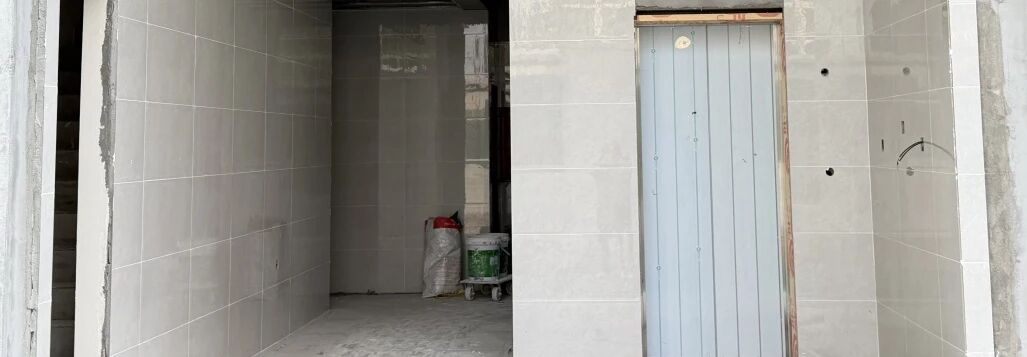

公区装修:入户大堂的墙面、地面贴砖完成

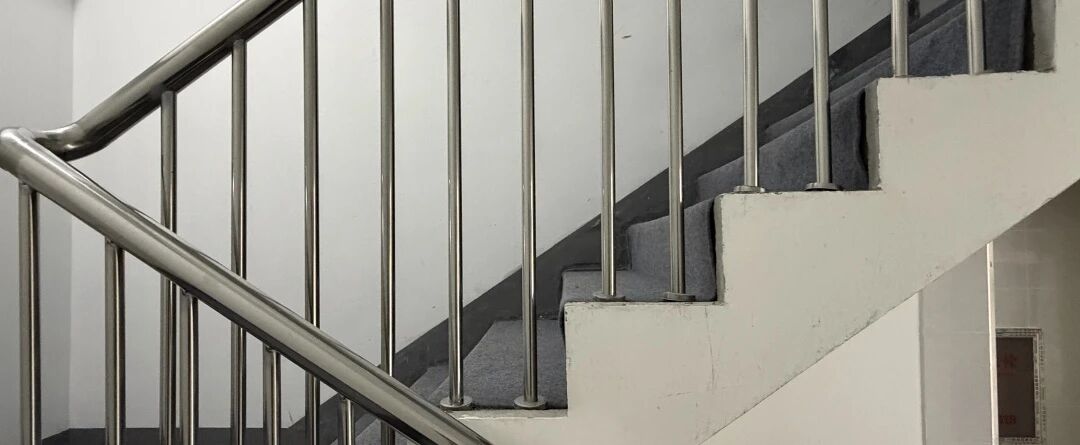

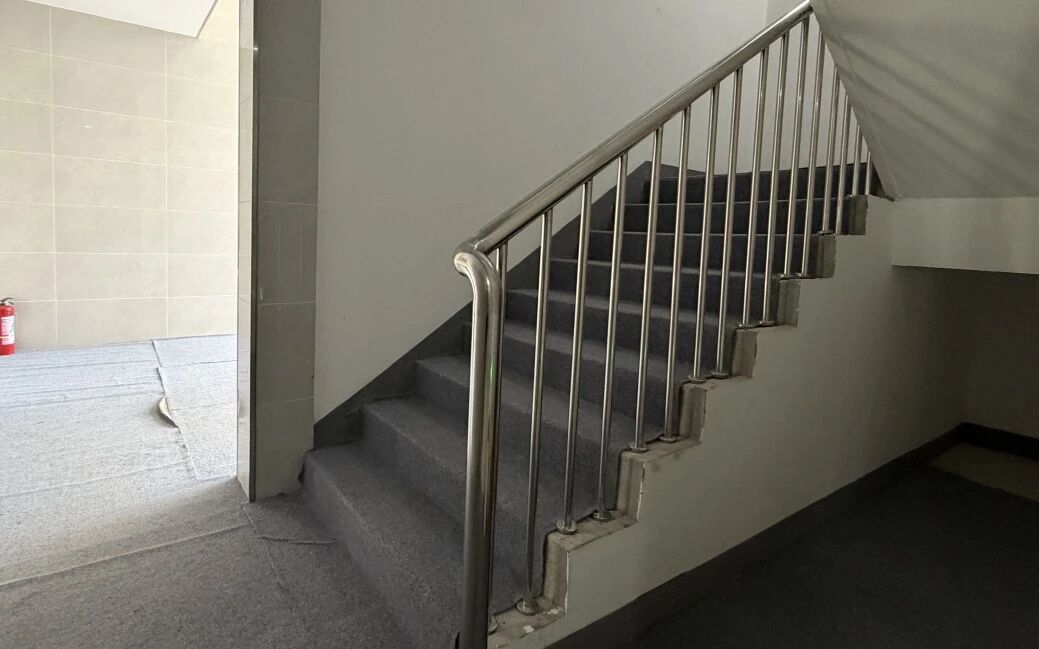

门槛工程:楼梯间扶手、入户门、防火门安装完成

室内工程:户内窗扇、开关、插座、灯具安装完成

JINYUECHENG

2号楼

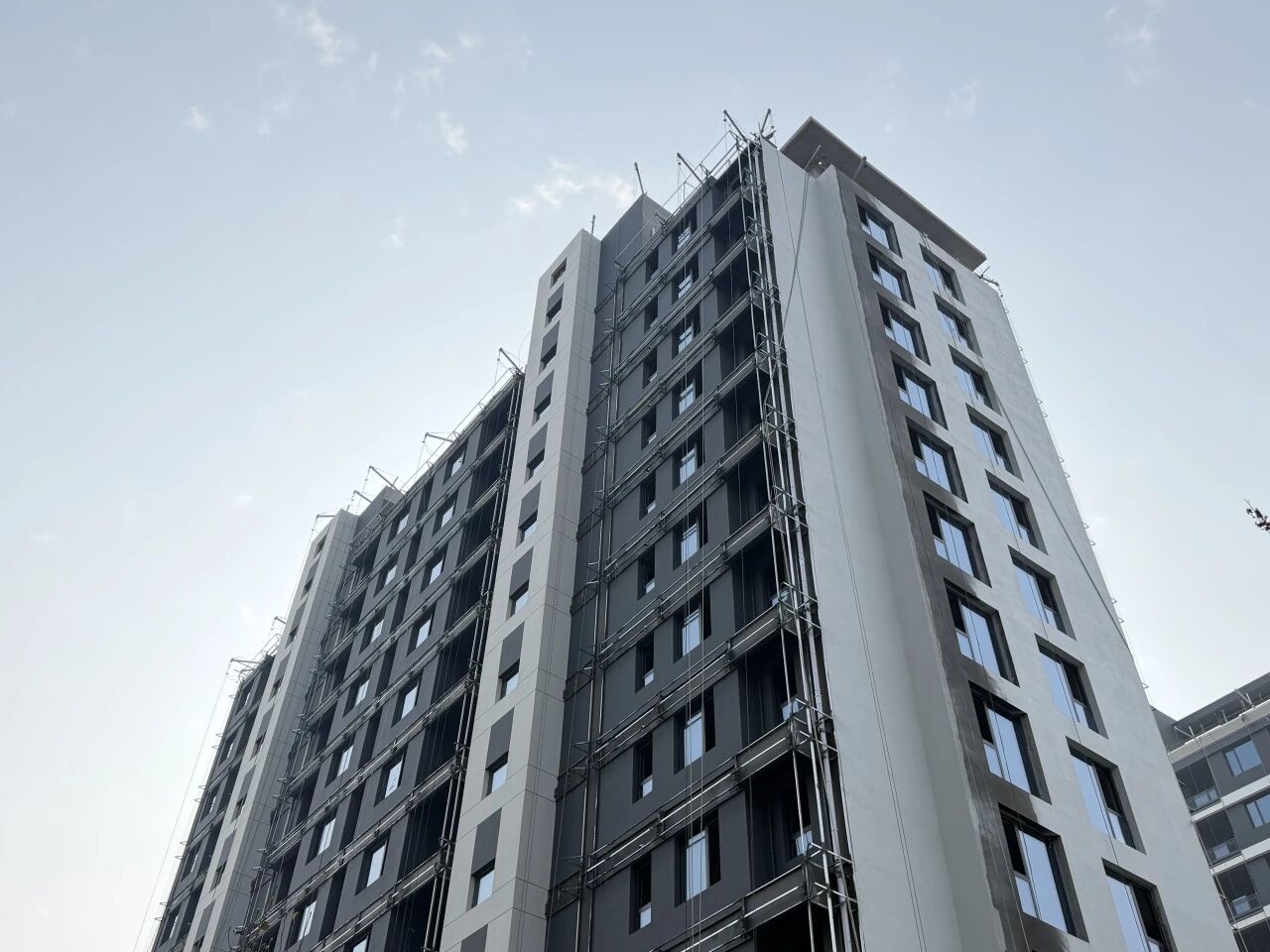

 立面推进中

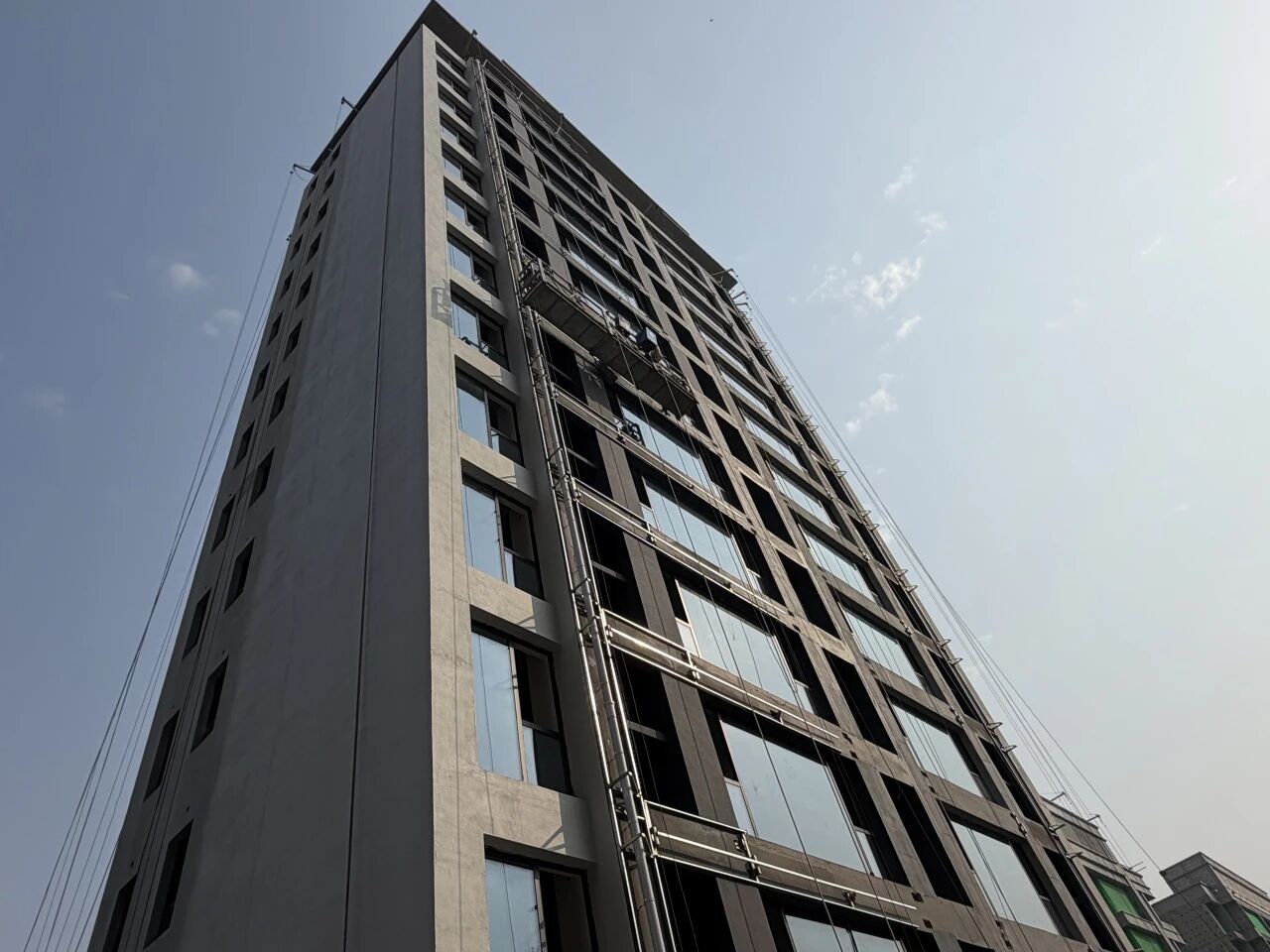

外墙工程:外立面铝板完成约60%(门厅除外)

公区装修:公共区域墙地面贴砖完成

门槛工程:楼梯间扶手、入户门、防火门安装完成

室内工程:户内窗扇、开关、插座、灯具安装完成

JINYUECHENG

3号楼

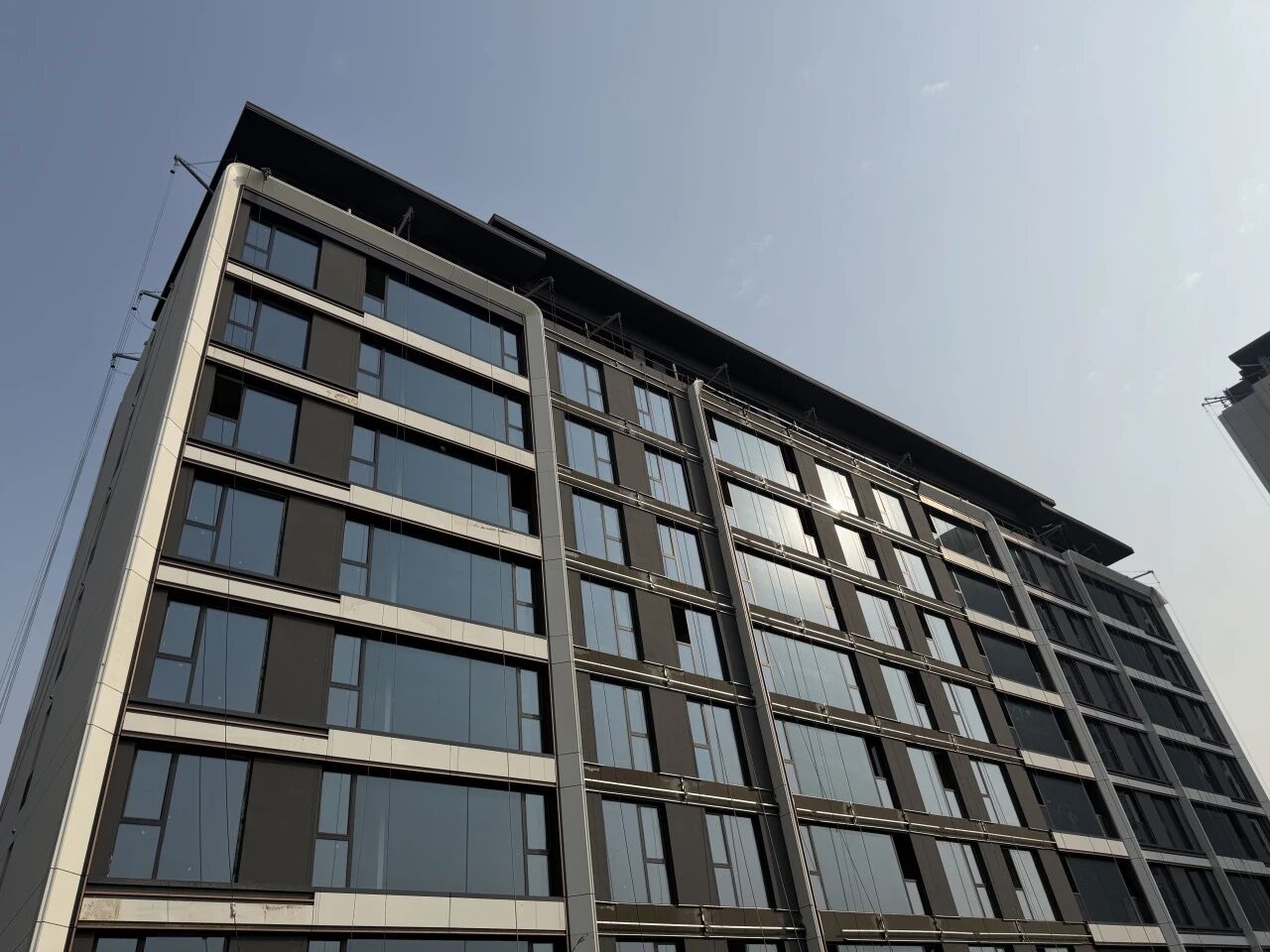

外立面施工收尾

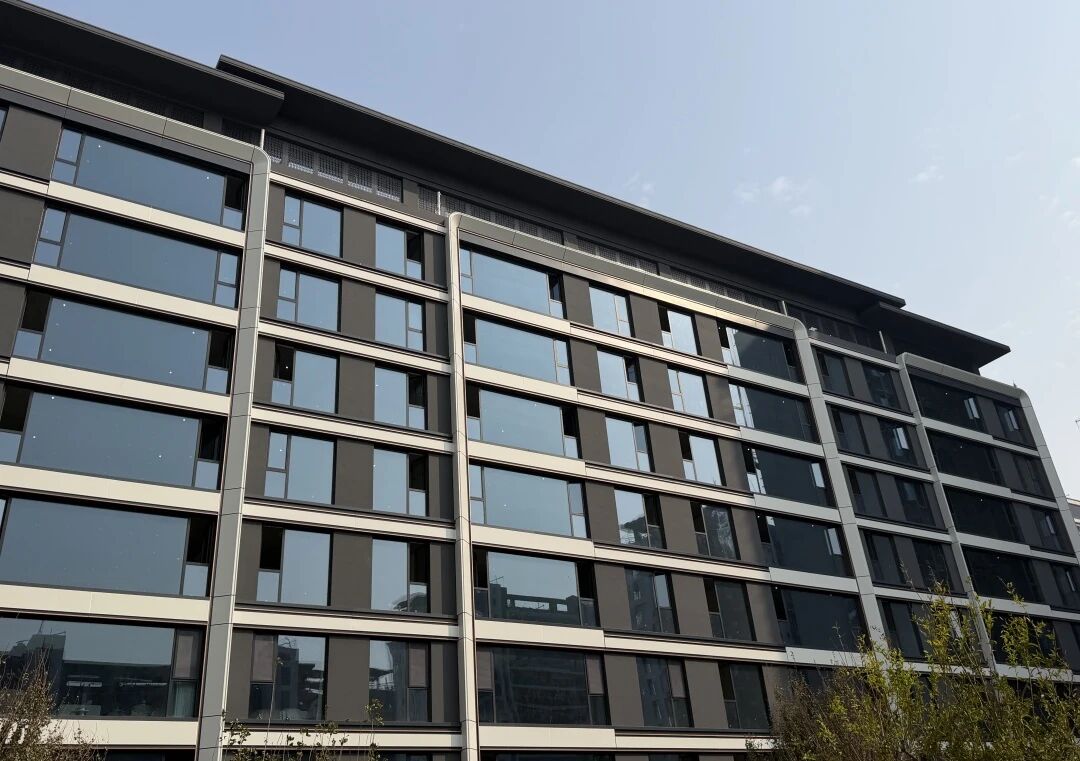

外墙工程:外立面铝板已完成(门厅除外)

公区装修:电梯前室墙地面贴砖完成

门槛工程:楼梯间扶手、入户门、防火门安装完成

室内工程:户内窗扇、开关、插座、灯具安装完成约50%

JINYUECHENG

3A号楼

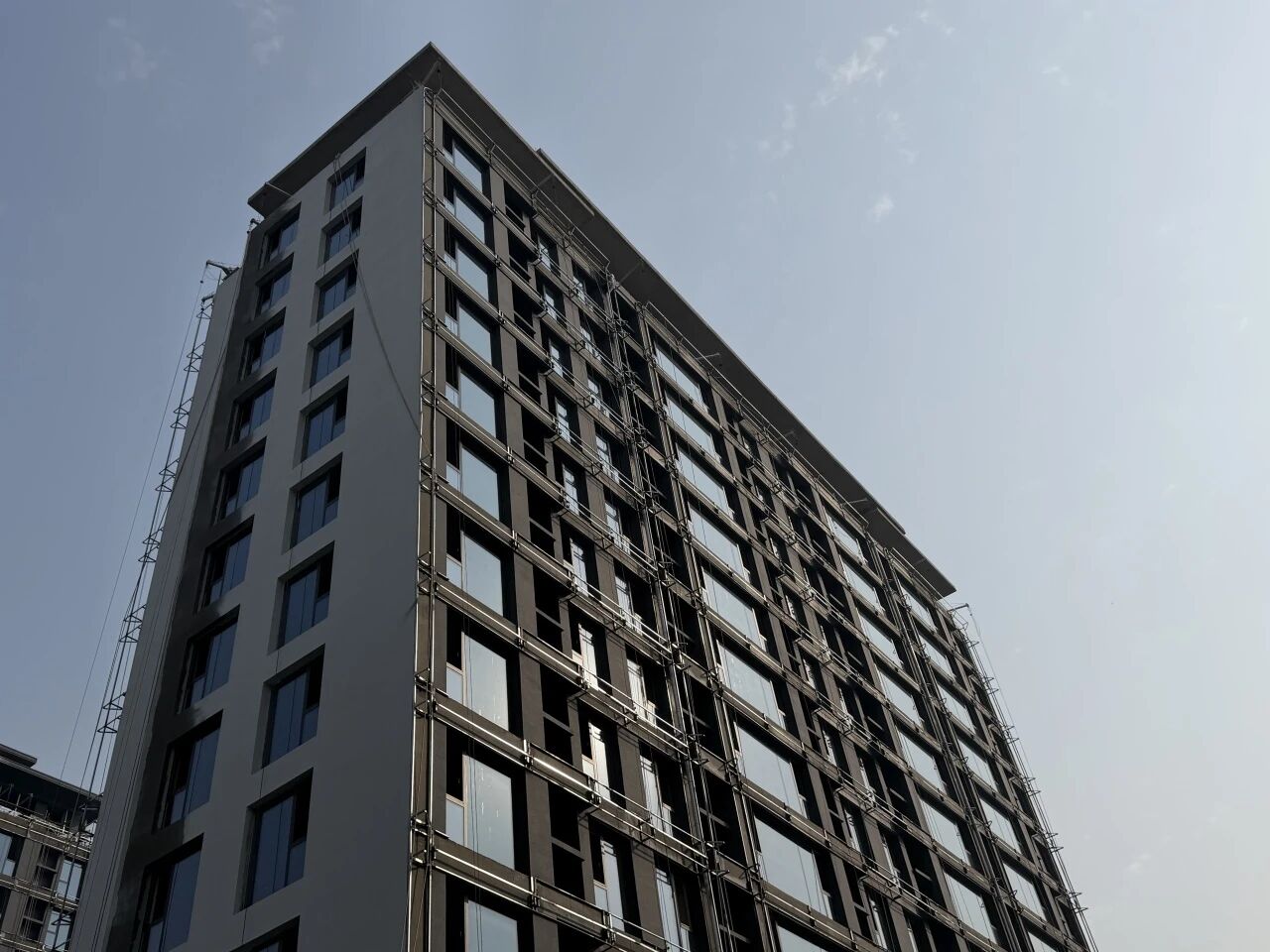

外立面及地暖施工

外墙工程:外立面防水涂料及腻子已完成

门槛工程:楼梯间扶手、入户门安装完成

室内工程:地暖保护层浇筑完成

5号楼

JINYUECHENG

公区精装推进

公区装修:电梯前室墙地面贴砖完成

门槛工程:楼梯间扶手安装完

6号楼

JINYUECHENG

外立面及公区施工

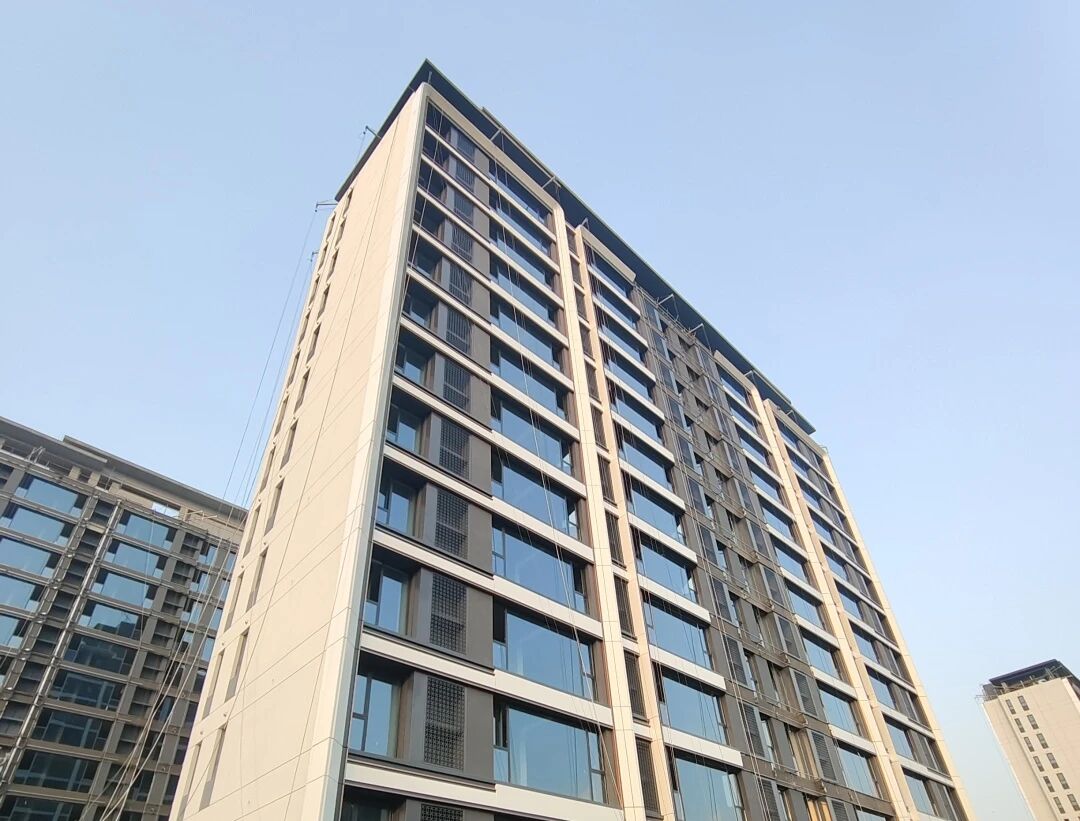

外墙工程:外立面龙骨已安装完成

公区装修:公共区域墙地面贴砖完成

门槛工程:楼梯间扶手、入户门已安装完成

7号楼

JINYUECHENG

外立面及公区施

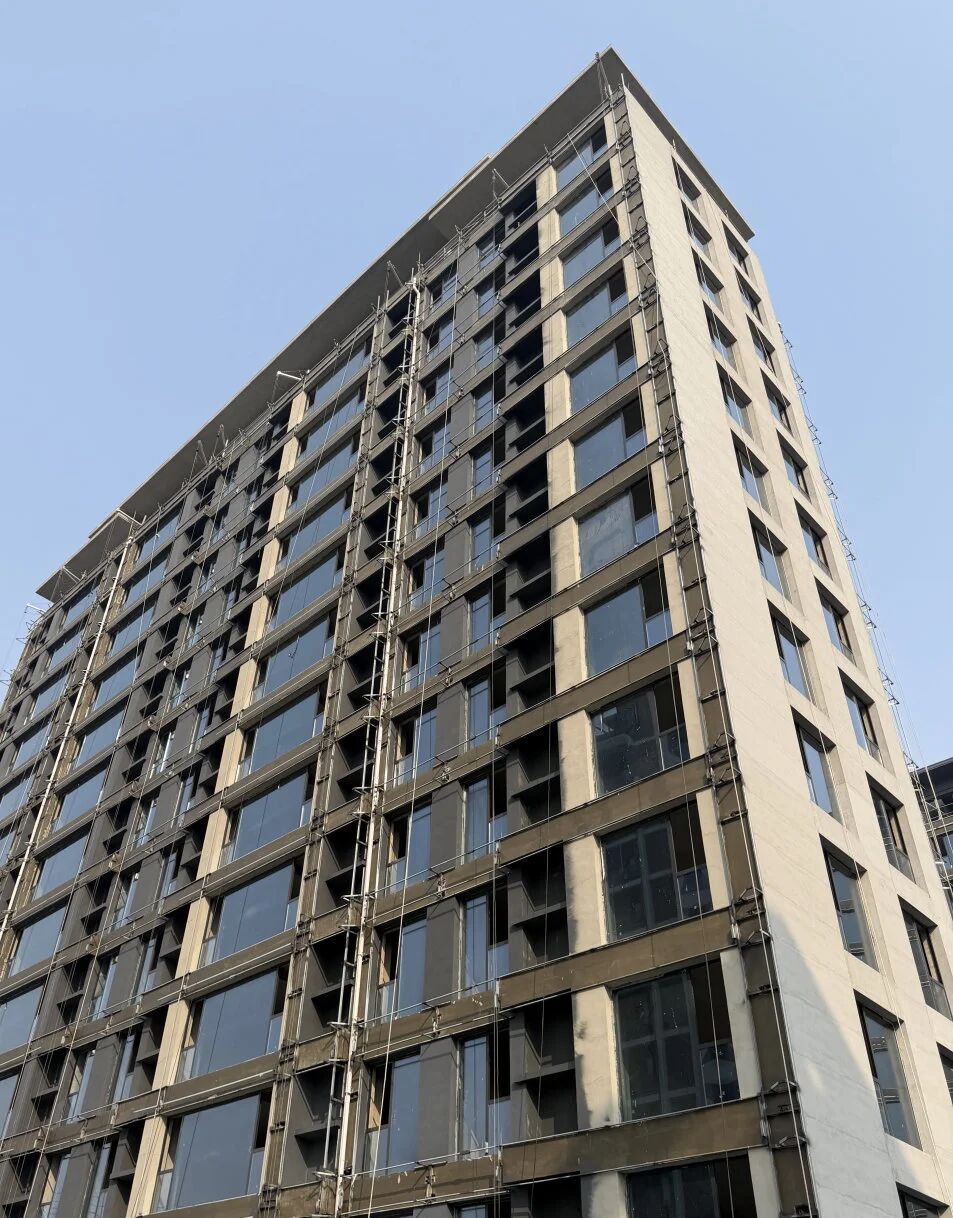

外墙工程:外立面龙骨已安装完成

公区装修:公共区域墙地面贴砖完成

门槛工程:楼梯间扶手、入户门安装完成

8号楼

JINYUECHENG

公区及地暖施工

公区装修:电梯前室墙地面贴砖完成

门槛工程:楼梯间扶手安装完成

室内工程:地暖保护层浇筑完成

9号楼

JINYUECHENG

进度领跑

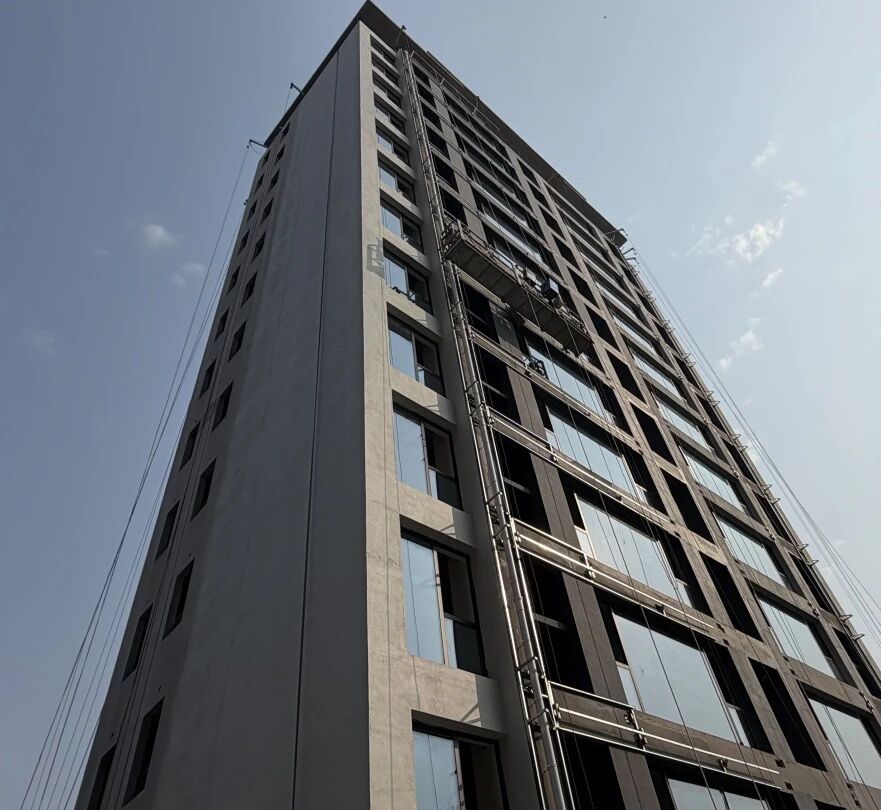

外墙工程:外立面铝板完成

公区装修:电梯前室墙地面贴砖完成

门槛工程:楼梯间扶手、入户门、防火门、入户单元门装修完成约90%

10号楼

JINYUECHENG

公区精装推进

公区装修:电梯前室墙地面贴砖完成

门槛工程:楼梯间扶手安装完成

— 十月工期 —

室外总体&中央园林

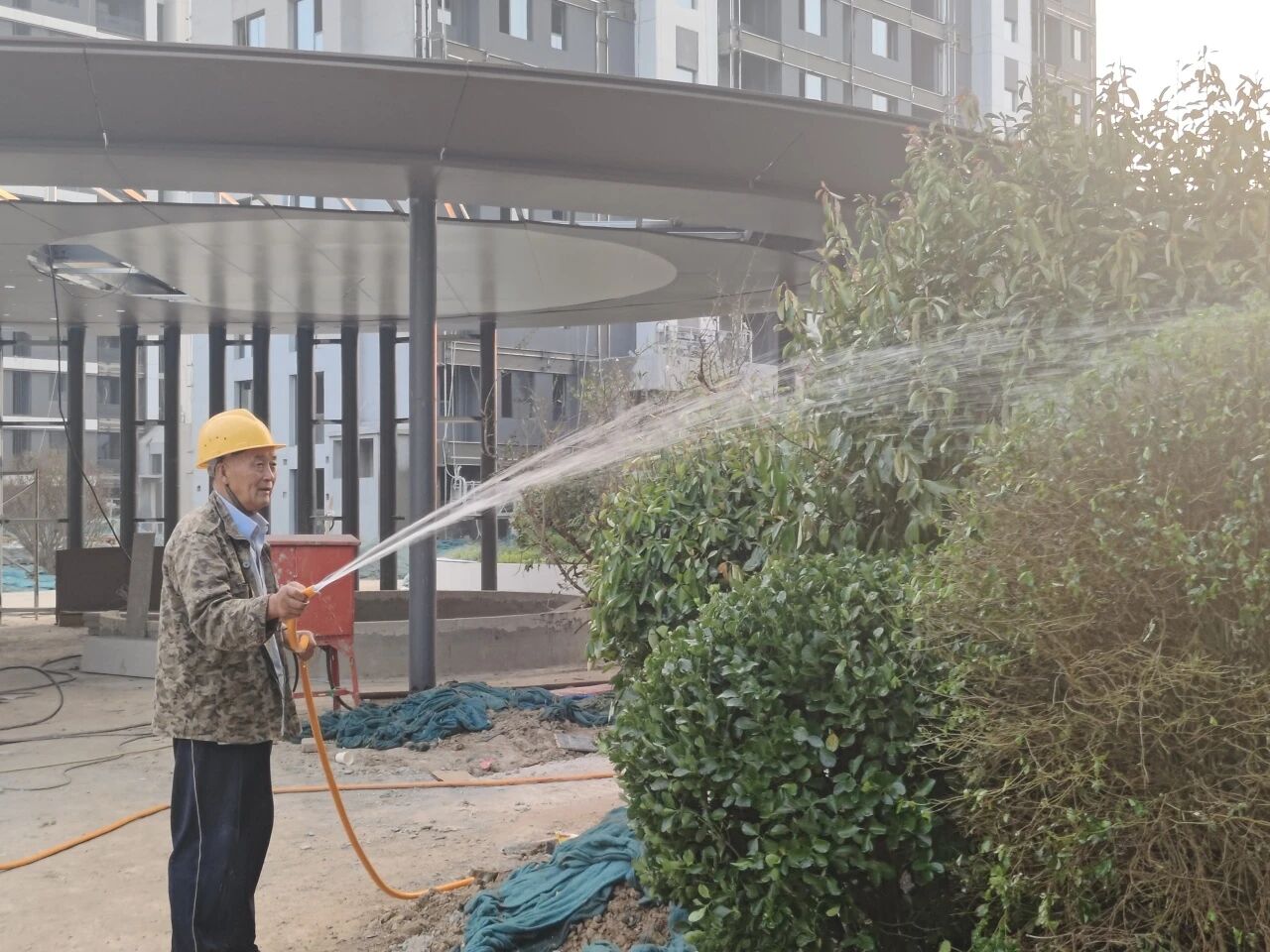

室外总体:绿化乔木种植完成约40%;景观照明完成约20%

中心园林:中央铜钱纹水系正在进行闭水试验;会客厅龙骨焊接完成、铝板吊顶完成约90%

— 配套实景 —

东下沉广场

NEWS

东下沉广场:

功能性房间精装完成

室外铺装、乔木种植完成

时序逢秋,匠心恒守。

家的轮廓,在每一道工序里慢慢成型;细节之处反复斟酌打磨,只为兑现品质筑家的诺言。

我们会持续更新工程动态,邀各位家人一同见证家园的点滴蜕变。欢迎莅临锦悦城营销中心,漫步实景前庭园林,切身感受低密住区独有的居住意境。
