在这秋风送爽、天高云淡的美好时节,德铭·棠悦天和的施工现场,正循着时光的刻度,井然有序地铺展着家的景象。我们深知,每一寸建筑的拔节生长,都承载着业主们沉甸甸的期盼。值此金秋之际,特呈九月家书,以砖石为笔,为您勾勒理想家境的美好轮廓。

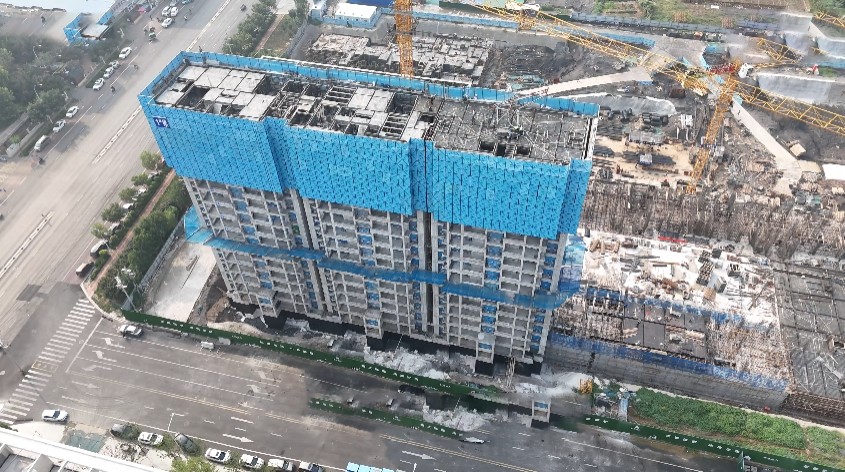

TIAN HE 东区 工程进度

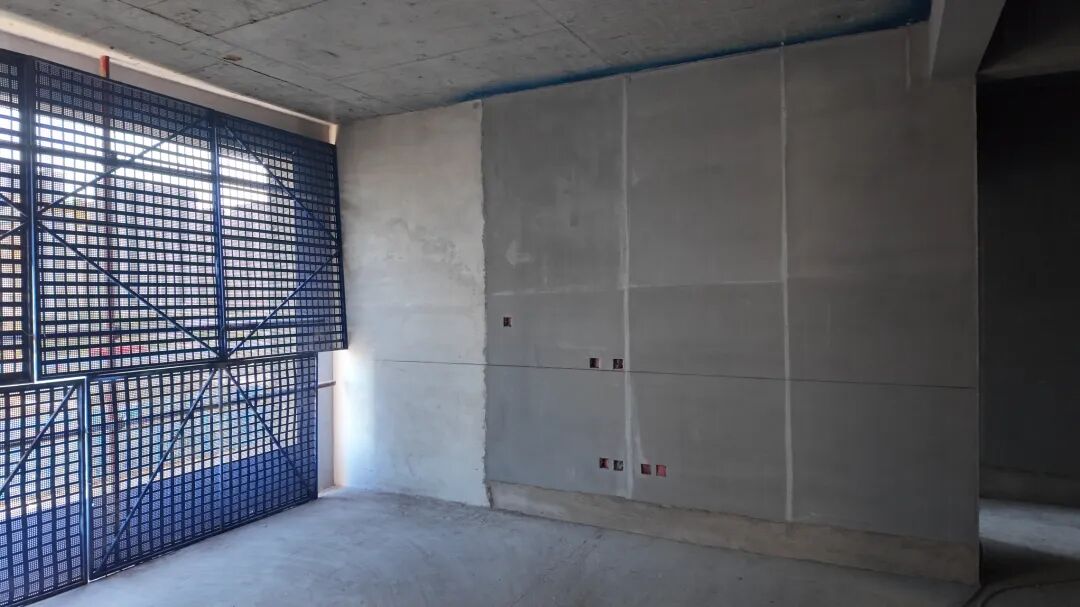

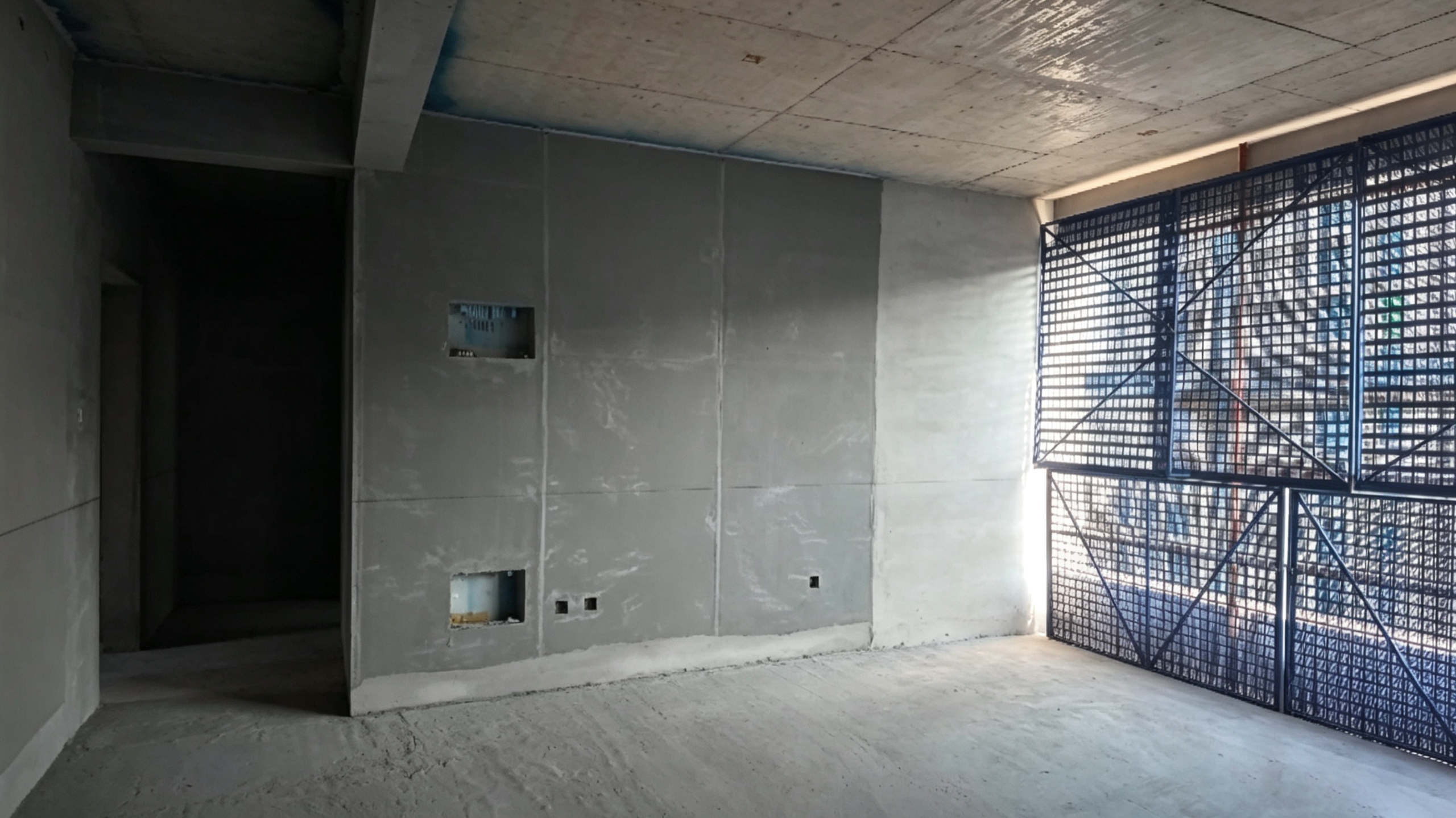

2# 、6# 室内墙面底层石膏找平完成、抹灰完成;

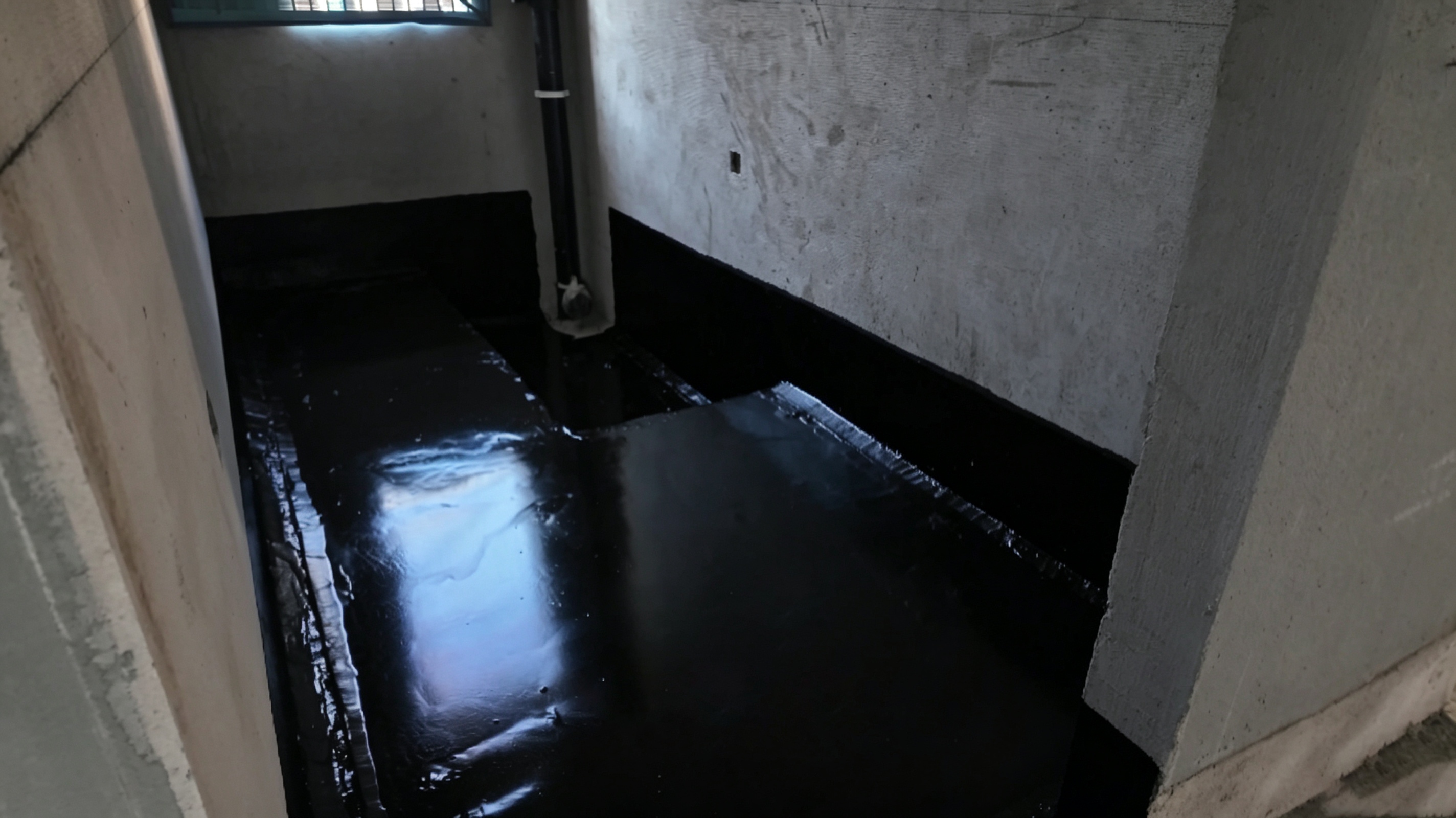

卫生间防水施工;外墙基层找平,抗裂砂浆抹面施工;

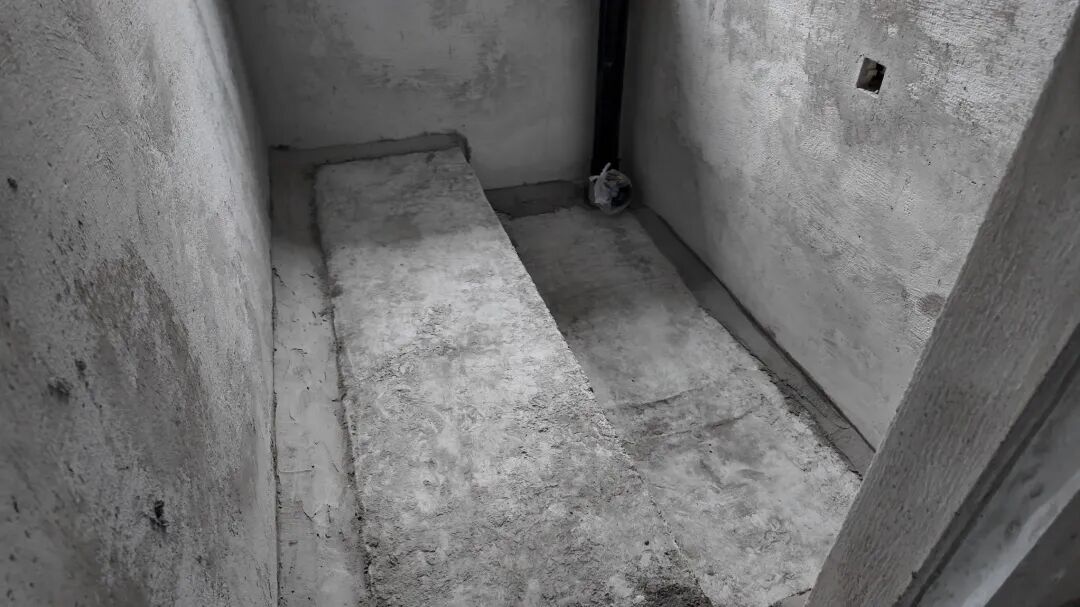

7# 卫生间基层清理;

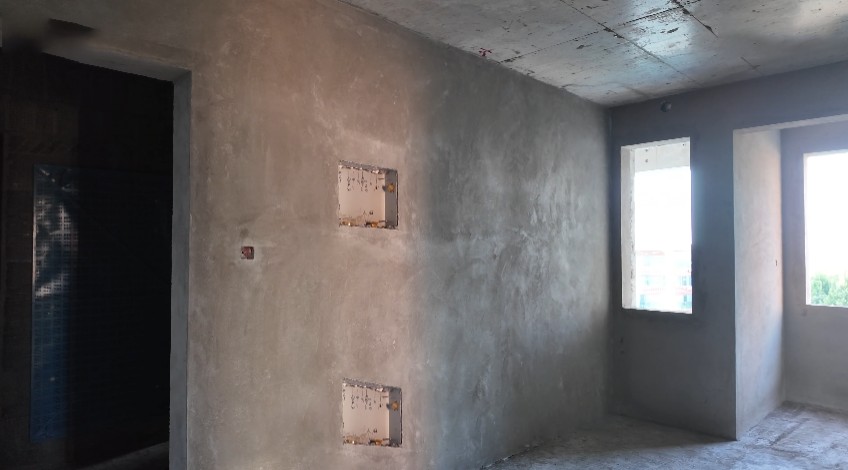

8# 室内墙面底层石膏找平完成,抹灰施工;

9# 户内顶棚抗裂砂浆施工,楼梯踏步抹灰;
外墙腻子找平、外墙漆施工;


10# 室内墙面底层石膏找平完成,抹灰施工;
屋面找平层施工完成;

12# 地暖垫层施工完成,顶棚抗裂砂浆找平;
外墙腻子找平、外墙漆施工;

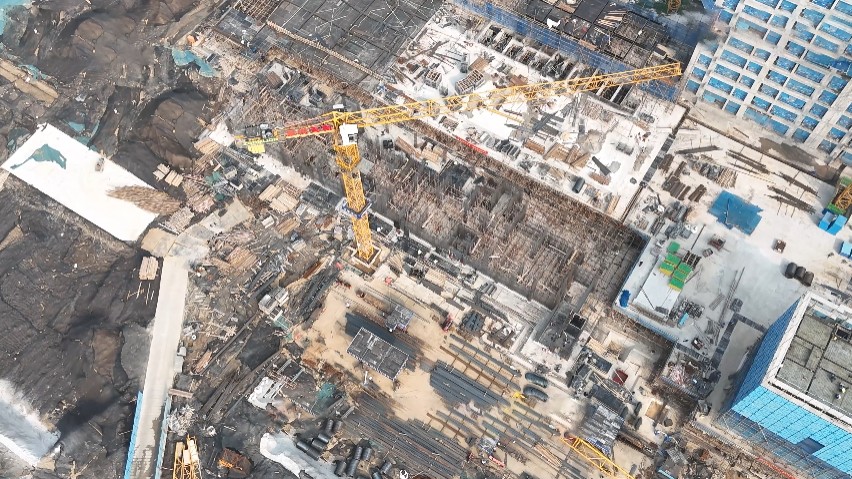

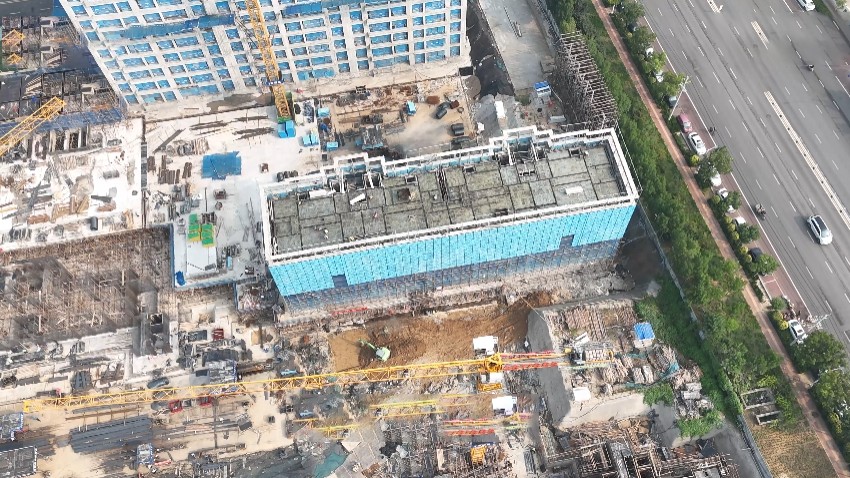

TIAN HE 南区 工程进度
1# 15层墙、柱钢筋绑扎;

3# 5层铝膜施工;

5# -1层墙、柱钢筋绑扎,内架施工;

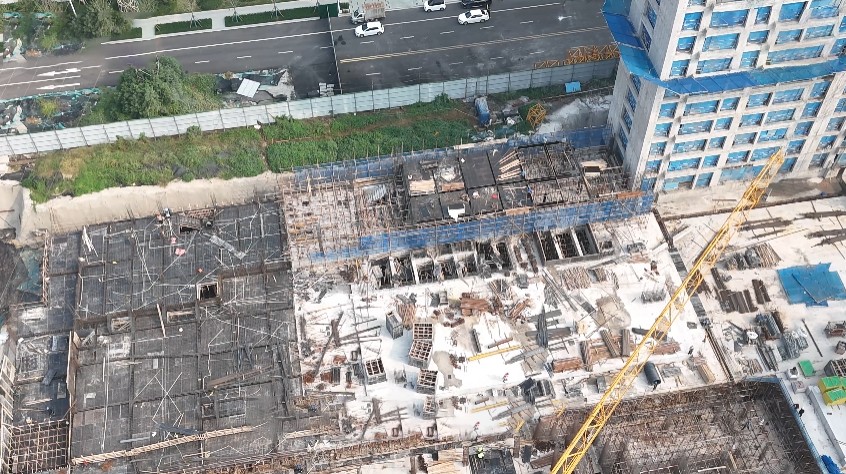

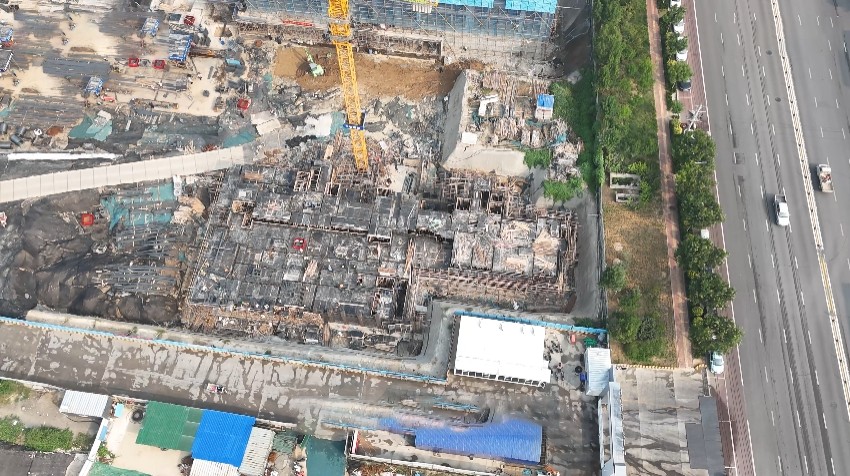

7# -1层模板施工;

p2# 东段1层墙、柱钢筋绑扎,内架施工;
西段-1层顶板钢筋绑扎。
